今天推出:麥積區2009年上半年部門特色亮點工作展示之四——交通篇。

市區領導慰問寶天高速公路建設者

麥積區工會職工藝術團赴寶天高速公路建設工地慰問演出

張克強區長主持召開寶天高速公路天水過境段麥積現場辦公會議

張克強區長檢查指導寶天高速公路過境段征地拆遷工作
——做好寶天高速公路及過境段征地、拆遷等協調保障工作。
上半年寶天高速共征用土地89.27畝,拆遷各類建筑物2269.64平方米,移伐經濟果樹2206株;寶天高速天水過境段共征用土地95.46畝,拆遷各類建筑物1010.05平方米,移伐經濟果樹8271株。
——農村公路建設扎實推進。

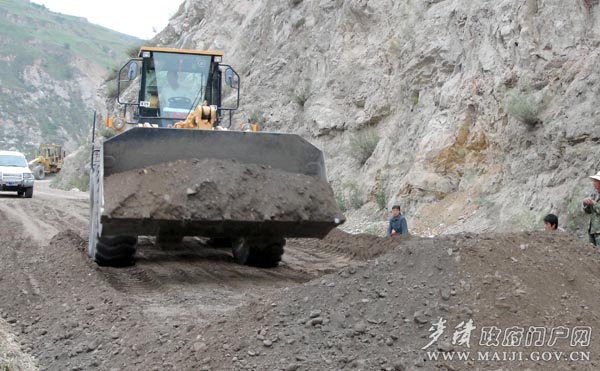

1、麥甘公路峽(口)南(河川)段改建工程去年12月24日開工,路基工程基本完工,砂礫墊層全線鋪筑完成,目前現正在進行水泥穩定土施工。完成投資680萬元,占總工程量的65.4%。


2、麥甘公路南(河川)渭(南)段改建工程2月22日開工,目前完成路基土方和石方工程,鋪筑15厘米厚砂礫墊層150080平方米,共長19公里,完成新增管涵6道,維修利用涵洞10道,新建的2—10米鋼筋混凝土空心板小橋已完成橋墩,正在進行制做板面,完成過水路面3處。完成投資550萬元,占總投資的55%。


3、麥甘公路中(灘)琥(珀)段改建工程3月27日開工,目前已完成清理路障20公里,鋪筑砂礫墊層18公里,漿砌邊溝100多米,備砂8000多方,儲備瀝青520噸。完成投資420萬元,占總投資的30.1%。
4、大營梁至鳳凰通鄉公路改造工程3月27日開工,目前已完成混凝土邊溝4000米,漿砌擋墻1800立方米,控方8600立方米,填方5400立方米,涵洞70道,路基整形5000米,路面材料備料10立方米,儲備瀝青800噸。完成投資408萬元,占總投資的47.1%。
5、天水郡至松樹灣(麥積段)通鄉公路5月23日開工,完成路基清障6公里,備砂2000多方,完成恢復中線工作,目前正在鋪設砂礫墊層和碾壓。
